简答题南方某以防洪为主,兼顾灌溉、供水和发电的水利工程,需进行扩建和加固。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。合同部分内容如下:

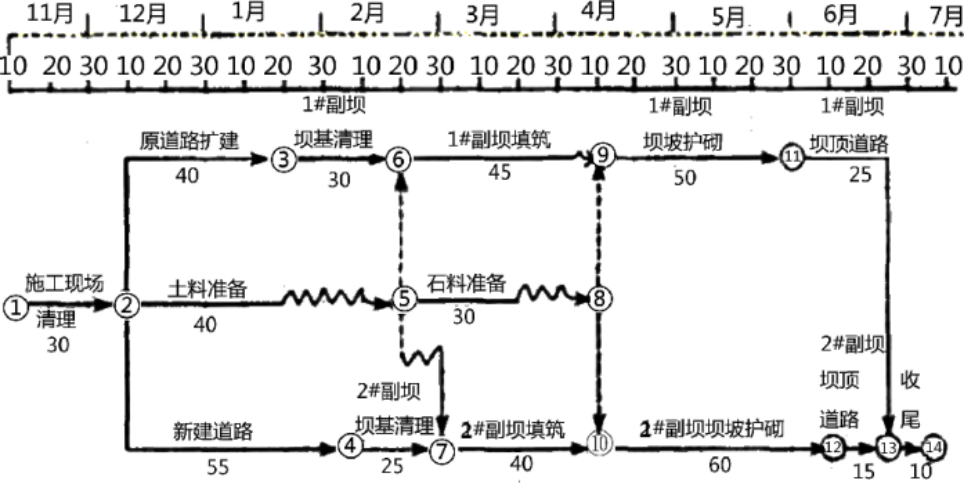

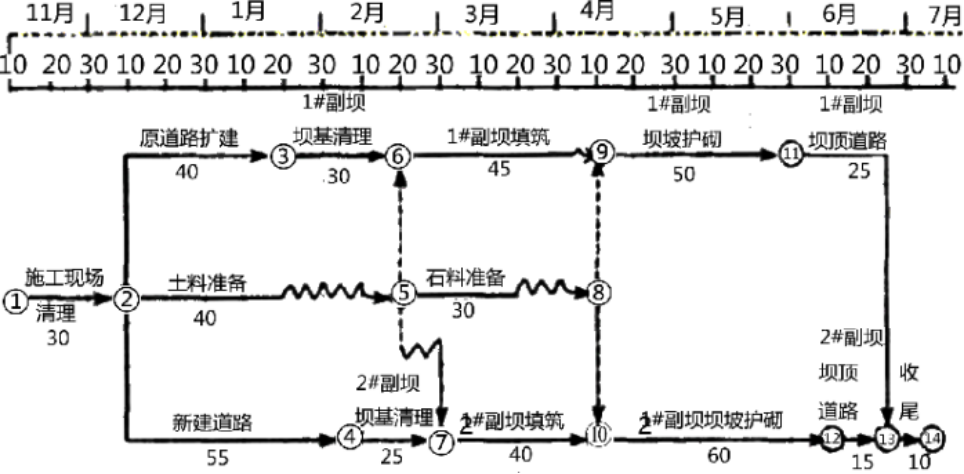

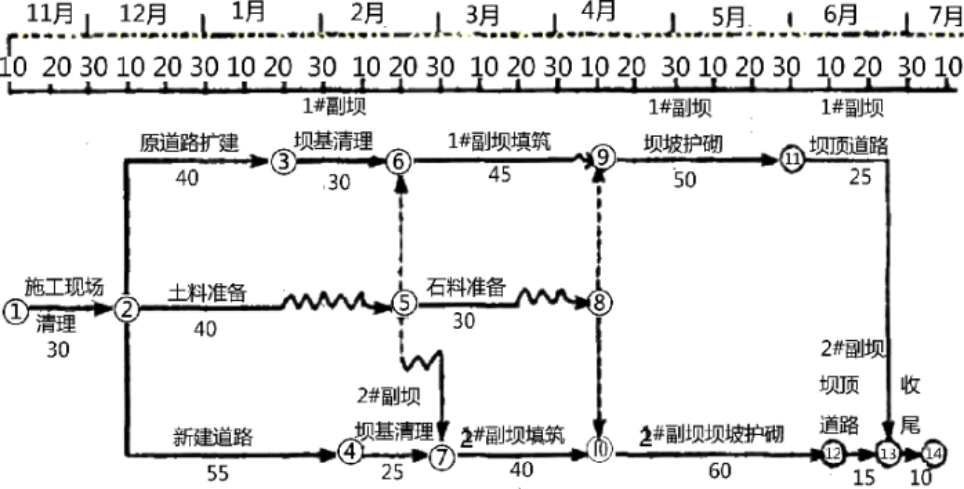

(1)副坝结构型式为粘土心墙土石坝,两座副坝(1#和2#)的加固项目合同工期为8个月,每月按30天计,计划从2013年11月11日开工,承包人拟定的施工进度计划如下图;
(2) 签约合同价为4000万元;
(3) 开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/[(F2-F1)S]计算,其中F1=20%,F2=90%;
(4)工程进度款按月支付。
备注:合同工期为8个月,每月按30天计,计划从2013年11月11日开工。
工程实施过程中发生了如下事件:
事件1:按照2013年12月11日上级下达的水库调度方案,坝基清理最早只能在2014年1月26日开始。
备注:合同工期为8个月,每月按30天计,计划从2013年11月11日开工。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在2014年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
备注:合同工期为8个月,每月按30天计,计划从2013年11月11日开工。
事件3:“2#副坝填筑”的进度曲线如下:
事件4:2014年6月20日末检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
备注:合同工期为8个月,每月按30天计,计划从2013年11月11日开工。
事件5:截至2014年1月底累计完成合同金额为2920万元,2014年2月份经监理人认可的已实施工程价款为860万元。
备注:签约合同价为4000万元; 开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/[(F2-F1)S]计算,其中F1=20%,F2=90%
问题:
1.承包人提交工程预付款保函时有何要求?
2.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早开始时间。
3.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足2014年5月10日完成的要求?
4.依据事件3中2#副坝填筑进度曲线,分析第16天的计划进度与实际进度,并确定2#副坝填筑实际用工天数。
5.根据2014年6月20日末检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
6.计算2014年2月份发包人实际支付的工程款(单位:万元;计算结果保留2位小数)。
---------------------------------
参考答案:暂无
---------------------------------
[华图教育答案解析]:1.在收到工程预付款的同时需提交等额的工程预付款保函。
2.计划工期为235天;1#、2#副坝坝基清理最早分别于2014年1月26日、2月6日开始;
3.按计划1#、2#副坝坝坡护砌迎水面施工可于2014年5月5日、5月10日完成,可满足要求;
4.计划应完成累计工程量45%,实际完成35%,实际用工30天;
5.6月20日检查,1#副坝坝顶道路已完成3/5(15/25),计划应完成4/5(20/25),对计划工期延误5天;2#副坝坝顶道路已完成2/5(6/15),计划应完成2/3(10/15),对计划工期延误4天。由于计划工期比合同工期提前5天,而1#副坝对计划工期延误也为5天,故对合同工期没有影响。
6.已实施工程价款860万元;工程预付款扣回金额:400-302.86=97.14万元
截至2014年1月底合同累计完成金额2920万元,相应工程预付款扣回金额按公式计算结果为302.86万元,截至2014年2月底合同累计完成金额3780万元,相应工程预付款扣回金额为400.00万元。
发包人实际支付的工程款:860-97.14=762.86万元。
