某公司承建一城市道路工程,道路全长3000m,路面采用普通水泥混凝土路面。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适

广东华图教育 | 2022-01-22 14:39

收藏

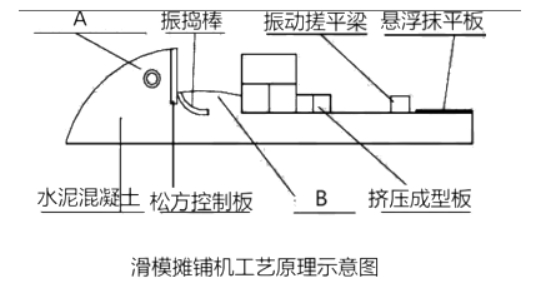

  简答题某公司承建一城市道路工程,道路全长3000m,路面采用普通水泥混凝土路面。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:事件一:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。开挖后,进行压实。项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。事件二:路基施工期间,有办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。事件三:施工单位采用滑模摊铺机来施工该水泥混凝土路面。该机械施工原理图如图3所示。事件四:施工中发现,经过坍落度试验测定,发现坍落度较大,和易性较好。为保证工程质。
问题:1.除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?2.分别指出事件一种压实作业和开挖作业的错误之处并写出正确做法。3.事件二中,施工单位的索赔是否成立?说明理由。4.请指出事件三中A和B分别代表什么仪器。5.指出事件四中施工单位的错误做法并改正。

  ---------------------------------

  参考答案:暂无

  ---------------------------------

  [华图教育答案解析]:1.(1)以便确定路基预沉量值。(2)按压实度要求,确定压实遍数。(3)确定路基宽度内每层虚铺厚度。
2.错误之处:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。正确做法:在距管道边1m范围内应采用人工开挖。错误之处:先高后低,先快后慢,由路基中心向边缘碾压。正确做法:先低后高,先慢后快,直线段由路基边缘向中心碾压;曲线段由内侧向外侧碾压。
3.索赔成立。理由:该事件是由办理过征地手续的农田因补偿问题发生纠纷,属于发包方原因引起。
4.A为“螺旋布料机”标为,B为振动仓。5.错误做法:低频振动,低速度摊铺。正确做法:低频振动,高速度摊铺。
